龙陵县建设中的重点镇供水工程项目
2017-08-21 作者:尹可永    单位:龙陵县润民供排水公司    点击:

    近年来,随着龙陵县经济社会的发展及总体规划的调整,乡镇发展迅速、规模不断扩大,人口快速增长,现有的供水设施老化,配水管网覆盖面积小,供需矛盾日益突出,严重影响居民生活及集镇发展。为了全面构建城镇饮用水安全保障体系,解决集镇供水不足问题;提高人民群众的生活质量;改善集镇投资环境。龙陵县重点镇供水工程项目,于2015年7月31日由龙陵县发展和改革局文件(龙发改投资【2015】154)批准立项,于2015年11月3日由保山市发展和改革委员会文件(保发改投资【2015】787)批准项目可行性研究报告,总投资23096.6万元。前期建设镇安、勐糯两镇,供水工程总投资:10987.4万元。
    一、镇安镇、勐糯镇工程项目基本情况
    (一)镇安镇1.建设规模:近期(2016—2020):4000m3/d;远期(2021—2030):6000m3/d。
    2.建设内容:①取水工程,修建取水池140m3,配备DN250取水钢管20米,围栏200米,标牌20个。②原水输水工程,新建DN200-DN250输水管8380米.③水厂工程,建水厂 1 座,270m3重力式无阀滤池、800m3清水池等工程④清水输水工程,新建DN200-DN250输水管1057米及附属设施。
    (二)勐糯镇1.建设规模:近期(2016—2020):4000m3/d;远期(2021—2030):6000m3/d。
    2.建设内容: ①取水工程,修建取水池140m3一座,配备DN250取水钢管20米。②原水输水工程,新建DN200-DN300输水管23800米。③水厂工程,新建重力式无阀滤池270立方米,清水池1000m3,加氯、加药设备、设施及综合楼办公楼等工程。④清水输水管工程,新建DN100-DN250输水管12200米,⑤配水工程,新建DN100-DN300配水管26472米,减压池4座。
    二、项目完成情况

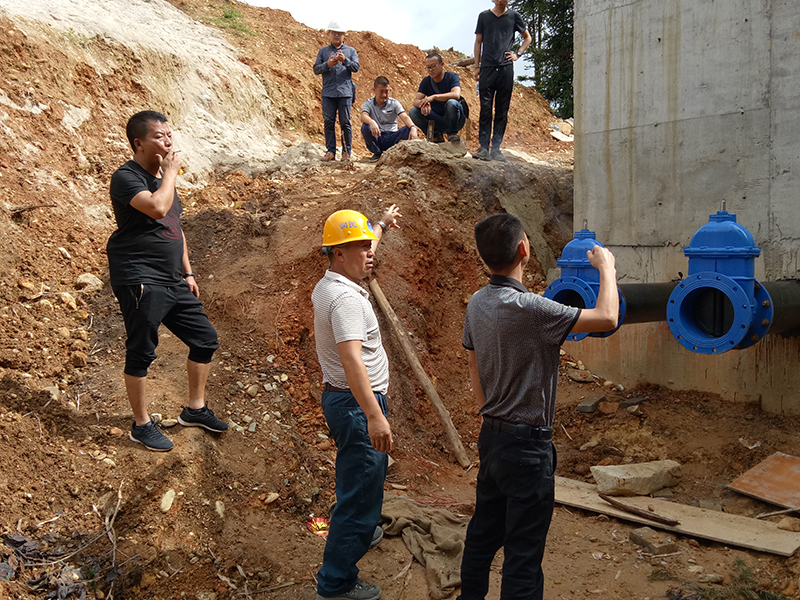

    (一)镇安镇.2017年7月底,完成:1.水源点1#泉眼构筑物,盲沟和水沟,拦河坝、护坡挡土墙等工程;2.完成取水工程管道安装6.5km。3.完成清水输水管道工程1.4km;4.完全成集镇配水管网管道、阀门井、路面恢复及其相关的附属设施。截止2017年7月31日止,完成投资680万元。
    (二)勐糯镇:截止2017年7月底,完全成:1、原水输水工程:315钢丝骨架网管8000米,DN250无缝钢11500米。2、清水输水工程:DN150-DN200无缝钢管架设17250米。3、水厂工程:挡土墙2856.3方。挖土方3400方,反应沉淀池,清水池,无阀滤池基础开挖、底板钢筋浇筑等工程 。截止2017年7月31日,完成投资2000万元。
    目前两镇工程项目进展顺利,预计2018年完工投入使用,该项目的建设有利于全面构建城镇饮用水安全保障体系,解决集镇供水不足问题;保障建制镇人民群众的身体健康、提高人民群众的生活质量;对改善集镇投资环境奠定了坚实的基础;对当地集镇建设和经济持续、快速、健康发展具有重大意义。

  • 上一篇:大理水务积极推进城乡统筹供水
  • 下一篇:云锡广元公司党委书记到供水公司调研党建工作
  • 打开微信扫一扫 分享至朋友圈
    分享到:

    Copyright @2008 Yunnan Water Supply Association

    版权所有 云南省城镇供水协会

    滇ICP备16005978号
    滇ICP备16005978号-2
    滇公网安备 53010302000255号
    地址:云南省昆明市盘龙区北京路626号 联系电话:0871-63139934
